                “滿弦”爭春!世界最大“空氣充電寶”奏響“奮進曲”
                來源:山東電建一公司 作者:張彬 時間:2026-03-29 字體:[ ] 分享:

                三月的江蘇金壇茅山腳下,春意正濃。金黃的油菜花簇擁盛放,綴滿工地墻外的田埂;綠油油的小麥拔節生長,“金壇雀舌”茶芽蓄勢待發。自然景致與世界最大“空氣充電寶”的茁壯成長交相輝映,詩意與奮進共生。

                在山東電建一公司承建的華能金壇鹽穴壓縮空氣儲能二期項目#2機組現場,吊臂林立、焊花飛濺、機器轟鳴,數百名建設者以“時不我待、只爭朝夕”的奮進姿態,投身施工熱潮,用實干書寫責任擔當,推動項目建設開好局、起好步。

                日前,隨著2號透平發電機轉子穿裝順利完成,這一關鍵節點的突破,不僅標志著機組發電設備“心臟”部件全部精準就位,更為年后復工復產注入強勁動力,奏響了春日“奮進強音”。

                春潮奮進啟新程 ??錨定目標抓復工

                華能金壇鹽穴壓縮空氣儲能二期項目,是當前單機功率最大、總容量最大、綜合效率最高的鹽穴壓縮空氣儲能工程。作為江蘇省重大項目,春節假期剛過,項目部迅速吹響復工復產“集結號”,瞄準機組調試和并網目標,提前謀劃、科學統籌,嚴格執行節后復工“五個必須”,以“滿弓滿弦”的狀態搶抓春日施工黃金期。

                針對節后人員返崗特點,項目部開展“點對點”對接,同步組織安全培訓、技術交底和應急演練,筑牢安全生產思想防線;對現場所有起重機械、電動工具、電氣設備、安全措施等進行全面檢修和復核驗證,細致排查風險隱患;提前梳理物資需求,以保障鋼材、電纜、管件等關鍵物資及時供應,滿足現場施工需求,獲得上級復工復產檢查的認可。

                “復工就是決戰,開工就是沖刺,項目全體參建人員將以最飽滿的熱情、最務實的作風,拿出干勁和信心,全力以赴保安全質量、促生產履約,確保項目按期并網發電。”項目經理代緒德表示。

                目前,“春日勞作”的繁忙畫卷在施工現場徐徐展開。

                在預制場區、儲換熱區,弧光閃耀、吊鉤伸縮,冷熱媒水管道、壓縮空氣管道安裝焊接等正在緊鑼密鼓施工,膨脹側、壓縮側的換熱器臨時堵頭割除、打磨、清理,管件組對、焊接,大家分工明確,流水作業,多個作業面同步展開。“一二三、一二三”的號子聲在現場回響,這是電氣班組正在敷設儲熱泵房、壓縮機組的高壓電纜,幾百米又粗又長的電纜在工人們的接力協作和號子聲中,順利到達指定位置,在橋架內乖乖排列整齊;在電子間和電機旁,接線人員正忙碌地剝線、夾套管、壓制電纜頭,他們擠在狹窄的作業空間里將一根根繃硬的電纜“制服”,準確壓接緊到位。隨著零米處的兩臺壓縮機潤滑油泵相繼送電試轉成功,安排人員兩班值守,確保壓縮機組濾油工作晝夜不停歇。在空氣透平機底部,中壓模塊下八根密集排布的大徑管安裝焊接完成,“八爪魚”的形狀即將呈現;在主廠房的10米運轉層,安裝難度極大的6臺壓縮機碳環密封,也在廠家和業主監理的見證下,一環一環安裝完成,為后續機組試轉和系統調試創造了有利條件。

                “現場再忙,也要保證安全和質量,要緊盯施工現場、及時發現問題,第一時間解決和處理,保障項目建設。”會上領導再次叮囑提醒,項目安全總監劉進軍帶領安全管理人員聚焦高空作業、腳手架搭設、臨時用電、消防安全等重點區域和環節,每天開展常態化巡查監督,及時排查消除隱患,筑牢安全屏障。技術質量管理人員深入一線,對管道組對焊接、清潔度檢查、電纜敷設、設備安裝、熱處理工藝執行情況進行監督檢查,嚴把每一道工序驗收,確保工程實體質量受控、可靠。

                精技穿針筑匠心 ?精準攻堅破難題

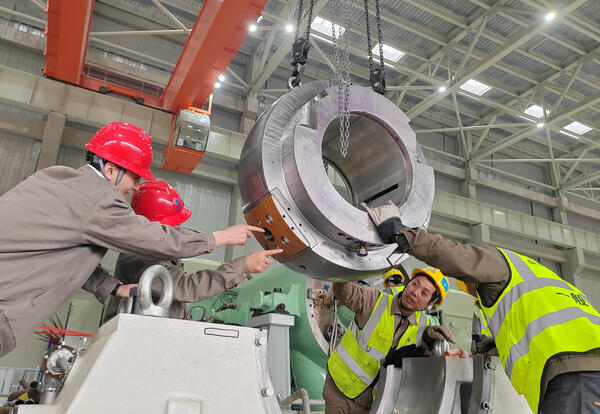

                作為項目安裝的核心關鍵工序,2號機組透平發電機轉子穿裝,被譽為鋼鐵“穿針引線”,施工難度大、精度高、吊裝風險大。這一關鍵工序的推進,此前卻因設備到貨問題經歷了一段“攻堅期”。早在發電機軸承座到貨后,機務班組便第一時間開展清理、擦拭工作,按要求完成浸油試驗,各項指標均檢測合格,萬事俱備,只待軸瓦與轉子到貨。

                可軸瓦卻遲遲未到,項目部管理人員每天主動與設備廠家、業主單位溝通對接,詢問設備到貨時間。“那段時間,每天一上班就先問軸瓦到貨情況,晚上加班也會梳理設備進場計劃、優化施工方案,就怕因為設備滯后拖慢項目建設步伐。”機務專工韓永生說道。軸瓦終于到貨后,機務人員立刻投入到緊張施工中,加班加點對軸瓦進行清理、打磨、研磨,每一道工序都精益求精,用實干破解設備滯后難題。軸瓦準備就緒后,轉子進場,項目部迅速調整施工計劃,組織技術骨干加快軸瓦與軸承座的安裝、校驗及驗收,調試機構專業人員對轉子開展電氣試驗,確保符合穿裝條件。

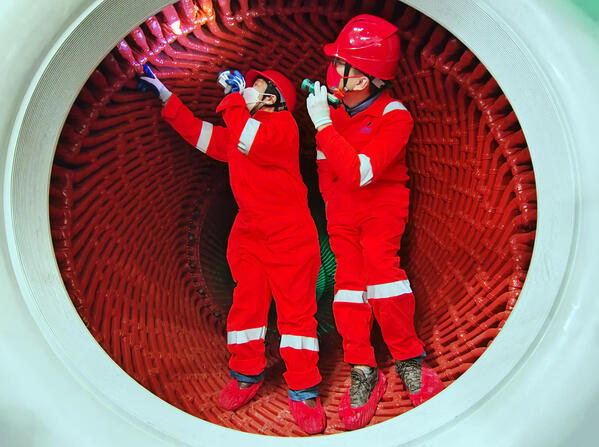

                機組發電機轉子全長14.32米、直徑1.29米、重達76.2噸,采用空冷技術,安裝要求轉子護環與定子間隙僅20毫米,穿裝精度要求極高,全程嚴禁任何磕碰。

                為確保穿裝一次成功,項目部聯合業主、監理、廠家構建四方協同機制,成立專項小組,多輪研討、反復優化施工方案,進行桌面推演和現場模擬。穿裝前,組織開展逐項進行穿轉子前的條件確認,全面清理定子、轉子雜物污漬,校驗起吊設備,在定子內部鋪設滑軌、搭建導向通道對人員進行專項安全技術交底與技能培訓,掌握工藝要點,項目部創新采用電動葫蘆替代傳統手拉葫蘆,借助電動設備勻速、精準的控制特性,將作業效率提升40%以上,有效減少人工操作誤差。

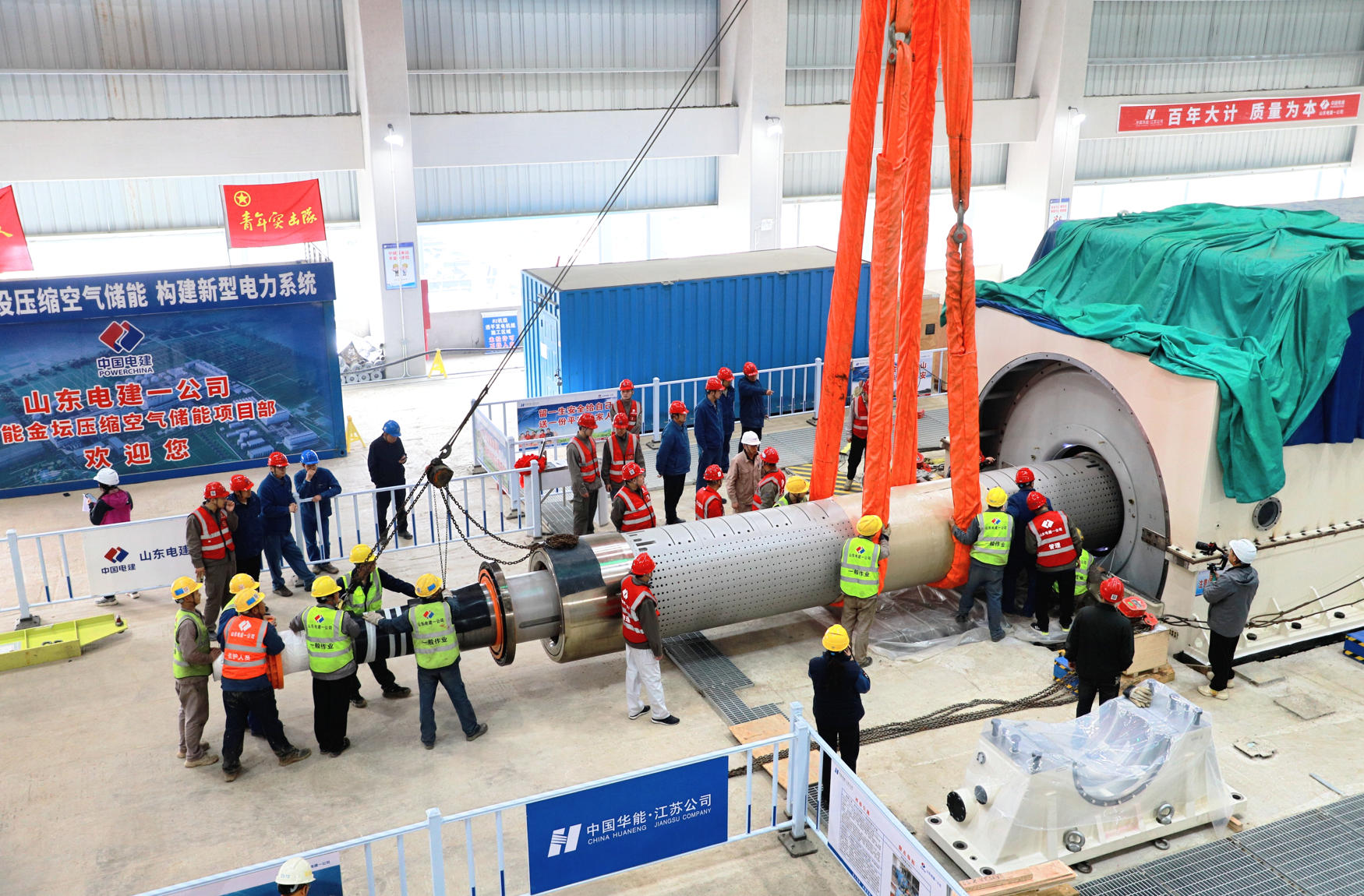

                3月25日上午,專項小組緊盯現場統籌協調,技術人員實時監測數據,施工人員分工協同,通過定位技術實時調整轉子位置。歷經2個多小時的連續奮戰,轉子平穩穿入定子膛內,精準落在發電機兩端的軸承上,實現“零磕碰、零偏差、一次成功”,這也讓在場所有人懸著的心總算放了下來,響起熱烈的掌聲。接下來,透平發電機全面進入軸系對中、試運等后續工序,為機組后續調試及并網發電奠定了堅實基礎。

                牢記囑托強擔當 ?黨建引領促沖刺

                3月23日,習近平總書記在河北雄安新區華能集團考察時指出,要激發企業干部職工創新創業的積極性主動性,為加快建設新型能源體系、建設能源強國作出新貢獻。總書記的殷切囑托讓華能金壇項目全體參建人員倍感振奮、深受鼓舞、干勁倍增,大家紛紛表示,將把總書記的關懷厚望轉化為干事創業的強大動力,一切工作到項目、一切聚焦干項目,堅定攻堅克難、奮勇爭先的信心和決心,確保項目安全、高質量并網發電。

                黨建引領強根基,融合賦能促發展。項目黨支部圍繞中心、服務大局,堅持黨建引領,充分發揮黨支部戰斗堡壘作用和黨員先鋒模范作用,讓黨旗在工程一線高高飄揚,以高質量黨建引領項目高質量履約。

                3月25日中午,在現場順利完成轉子穿裝、各項工作有序推進后,項目部黨支部書記張彬來不及休息、馬不停蹄,奔赴另一個“賽場”——第四屆“紅鑰匙杯”黨建賦能企業經營管理案例比武現場。3月26日,在蘇州的比武現場,他匯報展示了支部的黨建實踐案例,面對世界最大“空氣充電寶”建設的“三無”挑戰,以“五融五促”這把黨建“紅鑰匙”破解難題,圍繞項目高質量履約這一中心工作,將政治、組織、技術、文化、廉政與項目建設全方位融合,發動“紅色引擎”,打造“儲能先鋒”品牌,將黨建“軟實力”轉化為項目履約的“硬指標”,成效和經驗顯著,得到了現場專家評委的認可和好評,最終該案例脫穎而出斬獲特等獎,成為推進黨建與生產經營深度融合的生動實踐,為公司黨建工作再添榮譽。

                華能金壇鹽穴壓縮空氣儲能二期項目全部建成后,一次充電可儲存280萬千瓦時電量,可滿足10萬輛新能源汽車充電需求,年預計充放電330次,全年可節約標準煤27萬噸、減少二氧化碳排放52萬噸,將成為區域綜合能源供應重要支撐,助力我國新型電力系統建設。

                開局“十五五”,春潮澎湃,奮進正酣;面向未來,初心如磐,使命在肩。在這片充滿希望的金壇大地上,山東電建一公司的建設者們正在崗位上用汗水澆灌夢想,拼搏奉獻、創新超越,讓世界最大“空氣充電寶”在春日里茁壯成長,奮力沖刺年中并網目標,及早為區域發展注入清潔動能,以實際行動踐行使命擔當,服務能源強國建設,為中國式現代化建設貢獻不負時代的電建力量!
